Секретный способ: как я собрал продвинутую диаграмму Ганта в Excel за 10 минут — любой сможет повторить!

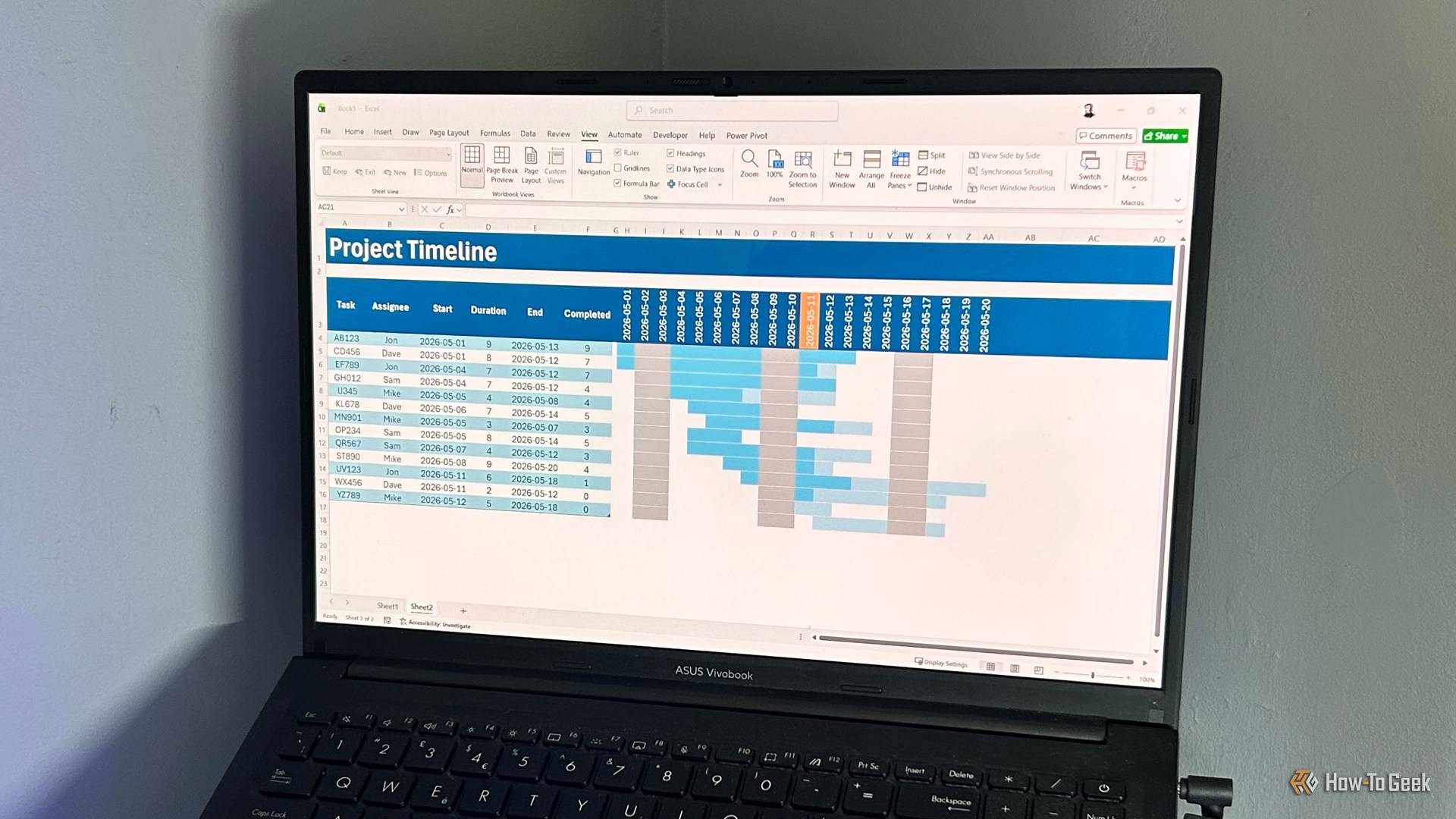

Laptop screen displaying a custom Gantt chart in Excel.

Забудьте о дорогих сервисах — настоящий профессиональный график проекта можно создать в Excel всего за несколько минут. Я обошелся простыми формулами и условным форматированием, чтобы собрать динамичную диаграмму Ганта, которая меняется вместе с вашими задачами.

Шаг 1. Делаем фундамент

Начинаем с чистой и гибкой таблицы

Прежде чем строить график, важно правильно организовать исходные данные — чтобы любые корректировки задач тут же отражались на диаграмме.

Часть 1: Задаем ключевые параметры

Для начала создайте заголовки и преобразуйте диапазон в формат таблицы Excel:

Часть 2: Заполняем остальные столбцы

Далее — по очереди впишите значения в нужные колонки:

Столбец

Что в нем

Действия

Ответственный

ФИО исполнителя

Впишите имена вручную или добавьте выпадающий список с помощью Проверки данных.

Начало

Дата старта задачи

Выделите столбец, нажмите Ctrl+1, выберите формат Дата или задайте свой, затем впишите даты.

Длительность

Сколько дней займет задача

Впишите число вручную.

Завершение

Ожидаемая дата окончания задачи

Для учета выходных используйте формулу:

Чтобы исключить выходные, воспользуйтесь:

-1 в формуле нужен, чтобы Excel засчитывал и начальную дату.

С помощью Формата по образцу на вкладке Главная оформите итоговую дату как дату.

Выполнено

Сколько дней уже потрачено на задачу

Заполняйте самостоятельно.

Часть 3: Добавляем временную шкалу

Чтобы не мучиться с датами, пусть Excel проставит их сам — через функцию SEQUENCE. Оставьте один столбец свободным, а в ячейке H3 напишите формулу:

Пояснения:

Сразу после ввода формулы получите перечень числовых дат. Выделите все ячейки, нажмите Ctrl+1, выберите нужный формат даты. Чтобы сделать диаграмму удобнее, выберите даты, используйте «Повернуть текст вверх» в разделе Ориентация на вкладке Главная и немного уменьшите ширину столбцов.

Microsoft 365 Personal

Подписка Microsoft 365 открывает доступ к Word, Excel, PowerPoint на пяти устройствах, 1 ТБ в облаке OneDrive и дополнительным функциям.

Шаг 2. Строим визуальную шкалу

Условное форматирование — ваша цифровая кисть!

Когда все данные на месте, пора задать простые правила, чтобы Excel сам «раскрашивал» блоки задач прямо на диаграмме.

Часть 1: Прорисовываем полосы задач

Главная полоса появляется, когда выбранная дата входит в промежуток между стартом и окончанием задачи:

Пояснения:

Знак $ закрепляет строку или столбец: H$3 — фиксирует строку (каждый столбец смотрит в шапку с датой), $C4 — фиксирует столбец (строки подставляют своё начальное значение). Это позволяет формулам корректно копироваться по всей таблице.

После нажатия ОК Excel сам окрасит ячейки всех дней, занятых задачей.

Если проект растянулся, просто расширьте область форматирования и даты для новых строк и столбцов.

Часть 2: Показываем прогресс по задаче

Можно с первого взгляда понять, как идут дела по каждой задаче. Добавьте второе условное форматирование — выберите цвет немного темнее. Формула для заливки:

Пояснения:

Часть 3: Отмечаем выходные дни

Даже если не учитываете выходные в расчетах, выделите их на графике — так будет нагляднее. Снова выделите область диаграммы и включите светло-серую заливку по нужному критерию:


Получайте больше: советы по Excel и готовые шаблоны Ганта

Пояснения:

Часть 4: Покажите текущий день

Добейтесь идеальной наглядности — добавьте «Сегодня» в виде движущегося маркера, чтобы всегда видеть этот день в шкале:

Часть 5: Наводим красоту

Когда логика диаграммы готова, уделите пару минут оформлению: задайте цвета, уберите лишние линии и сделайте диаграмму максимально наглядной.

Теперь ваша диаграмма Ганта не только всё автоматизирует, но и выглядит по-настоящему профессионально. Такой инструмент подойдет даже для больших проектов!

Completed Excel Gantt chart showing a professional project timeline with automated task bars, progress shading, weekend highlighting, and a current date marker.

Это гораздо больше, чем просто временная шкала!

Современное управление проектами — это прежде всего наглядность. Такой дашборд в Excel позволит держать всю ситуацию под контролем: никакой путаницы и хаоса в таблицах! Добавьте ещё одну визуальную шкалу для ключевых этапов — и вы всегда будете видеть весь проект как на ладони.

Если вам понравилась эта статья, подпишитесь, чтобы не пропустить еще много полезных статей!

Премиум подписка — это доступ к эксклюзивным материалам, чтение канала без рекламы, возможность предлагать темы для статей и даже заказывать индивидуальные обзоры/исследования по своим запросам!

Подробнее о том, какие преимущества вы получите с премиум подпиской, можно узнать здесь

Также подписывайтесь на нас в:

Алекс Бежбакин
Оцените автора
Добавить комментарий
